Steinbruch Merdingen – Flächenfraß und Rekultivierung

Der Hunger nach Rohstoffen wir immer größer: Die Größe des Steinbruchs könnte sich nahezu verdoppeln und natürlich nehmen dann Verkehr, Lärm und Staubimmissionen weiter zu. Auch die Rekultivierungspflicht muss endlich umgesetzt werden.

Worum geht es?

Ausbaupläne und Rekultivierungspflicht

Die beantragte Erweiterung des Steinbruchs würde zu einer Verdoppelung der Fläche führen.

Die Ausbaupläne des Steinbruchs in Richtung Niederrimsingen sind momentan jedoch gestoppt: Maxit ist durch ein Sperrgrundstück eines Merdinger Winzers gezwungen, nun Restmaterial bis zur dunklen Mergelsohle auf dem Gelände und so weit es die Anbaufläche zulässt, in Richtung Merdingen abzubauen. Nach Aussage von Maxit vom 20.03.2026 wären diese Gesteinsvorkommen in 5-7 Jahren erschöpft. Man hofft, dass bis dahin eine Einigung mit dem Winzer erreicht wird.

Die Sanierung der alten Deponie ging in den vergangenen Jahren nur sehr schleppend voran.

Nachdem unser Verein durch intensive Nachfragen beim zuständigen Landratsamt mit dazu beigetragen hat, dass die Behörde ihrer Kontrollpflicht endlich nachkommt, zeigte sich der Steinbruchbetreiber sehr kooperativ und begann die Erfüllung der behördlichen Auflagen anzugehen. Stichworte: Offenlegung der tatsächlichen jährlichen Fördermengen und Vorbereitung der Rekultivierung bereits abgebauter Flächen.

  •  Der Betreiber beauftragte seither einige Gutachten in Absprache mit dem LRA: Biodiversitätsgutachten über 13 Monate und 2 sehr aufwändige Planungsvarianten bzgl. Rekultivierung.
  • Die nach fast 2-jähriger Prüfung durch das LRA genehmigte Rekultivierung beginnt gemäß Ablaufplanung mit der Sanierung der sog. alten Deponie auf dem Abbaugelände, die zum Ärger des Betreibers (inzwischen Maxit/Oberfranken, Weber Saint Gobain hält noch 50% und baut nicht mehr aktiv ab) .. sehr zögerlich vonstatten geht.
  •  Zuständig für die alte Deponie ist das LRA Breisgau-Hochschwarzwald.

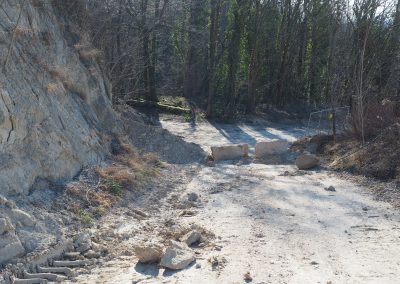

  • Aktuell kann man sehen, dass das vormals sehr lange Förderband mit Brecher zurückgebaut wurde.

Was wir wollen

„Unter Beobachtung..“

Die Ausbaupläne sind trotz des momentanen Stopps eine große Beunruhigung. Die Verdoppelung der Fläche würde zu einem weitere Anstieg der Verkehrs-, Luft- und Lärmbelastung führen. Unser Verein spricht sich klar gegen diese Erweiterungspläne aus und beobachtet die Lage bezüglich betroffener Grundstücke.

Die Rekultivierung wird von uns stetig beobachtet, mit offener Unterstützung durch den Betreiber. Zur Bedeutung stillgelegter Steinbruchflächen gab es auf dem KiWi Treffen 2025 einen sehr interessanten Vortrag.

„Abbaustätten: Hotspots der Biodiversität“

Professor Dr. Gregor Markl, Universität Tübingen, erklärte, warum ehemalige Abbauflächen echte Hotspots der Biodiversität sind am Beispiel des sehr seltenen Rote Apollo-Schmetterlings. Er braucht nährstoffarme, offene Flächen. „Das Leben gedeiht dort, wo Mangel herrscht – nicht auf überdüngten Wiesen“, sagt Markl. Abbaustätten seien deshalb von großer  ökologischer Bedeutung.

„Für ein lebenswertes Rimsingen – Natur bewahren, Zukunft gestalten.“

„Wir engagieren uns für den Erhalt unseres Waldes, unserer Lebensqualität und der Artenvielfalt. Machen Sie mit.“

Aktuelles zum Steinbruch Merdingen

Rimsingen soll lebenswert bleiben

Rimsingen Lebenswert e.V. berichtet bei der Jahreshauptversammlung am 27.Januar 2023 über seine Aktivitäten. Im Anhang der Jahresrückblick sowie das Protokoll zur Jahreshauptversammlung. Jahresrückblick 2022 Berichte der Arbeitsgruppen 2023_01_27ProtokollJHV Rimsingen…

mehr lesen
Infoveranstaltung am Brunnenplatz in Niederrimsigen

Infoveranstaltung am Brunnenplatz in Niederrimsigen

Am 18.September 2021 veranstalten wir eine Info-Veranstaltung für die Rimsinger Bürger und Bürgerinnen. Interessierte konnten sich über den aktuellen Stand der geplanten Erweiterungen bei Baggersee und Steinbruch informieren. Bei Kaffee und Kuchen konnte man sich in…

mehr lesen

Der neueste Stand zum Abbau im Steinbruch Merdingen

nachfolgend eine kurze Übersicht über den Stand der Aktivitäten und Entwicklungen am Steinbruch (2020): – Am 04.08.2020 fand -coronabedingt mit einiger Verspätung- die Besichtigung des Steinbruchgeländes statt. Die Führung fand unter gemeinsamer Leitung des…

mehr lesen
Steinbruch Merdingen – Brief an das Landratsamt

Steinbruch Merdingen – Brief an das Landratsamt

Steinbruch Merdingen Immissionsschutzrechtliche Genehmigung zur Erweiterung des Steinbruchbetriebes des Maxit Baustoff- und Kalksteinwerkes Mathis GmbH in 79291 Merdingen. Hier: Anfrage zum Stand der Abbrucharbeiten, Umsetzung und Kontrolle nach § 17 Abs.7 BNatSchG…

mehr lesen
Wanderung zum Steinbruch Merdingen

Wanderung zum Steinbruch Merdingen

Wanderung zu Steinbruch Merdingen Bei herrlichem Wetter machte die AG Steinbruch eine Tuniberg Wanderung zum Merdinger Steinbruch. Unsere neuen Mitglieder Roswita und Wolfgang konnten erstmals die Natur und Flächenzerstörung am Tuniberg sehen. In Gesprächen wurde über…

mehr lesen

Projektdokumentation

Steinbruch Merdingen

Grundlagen des Steinbruchs Merdingen

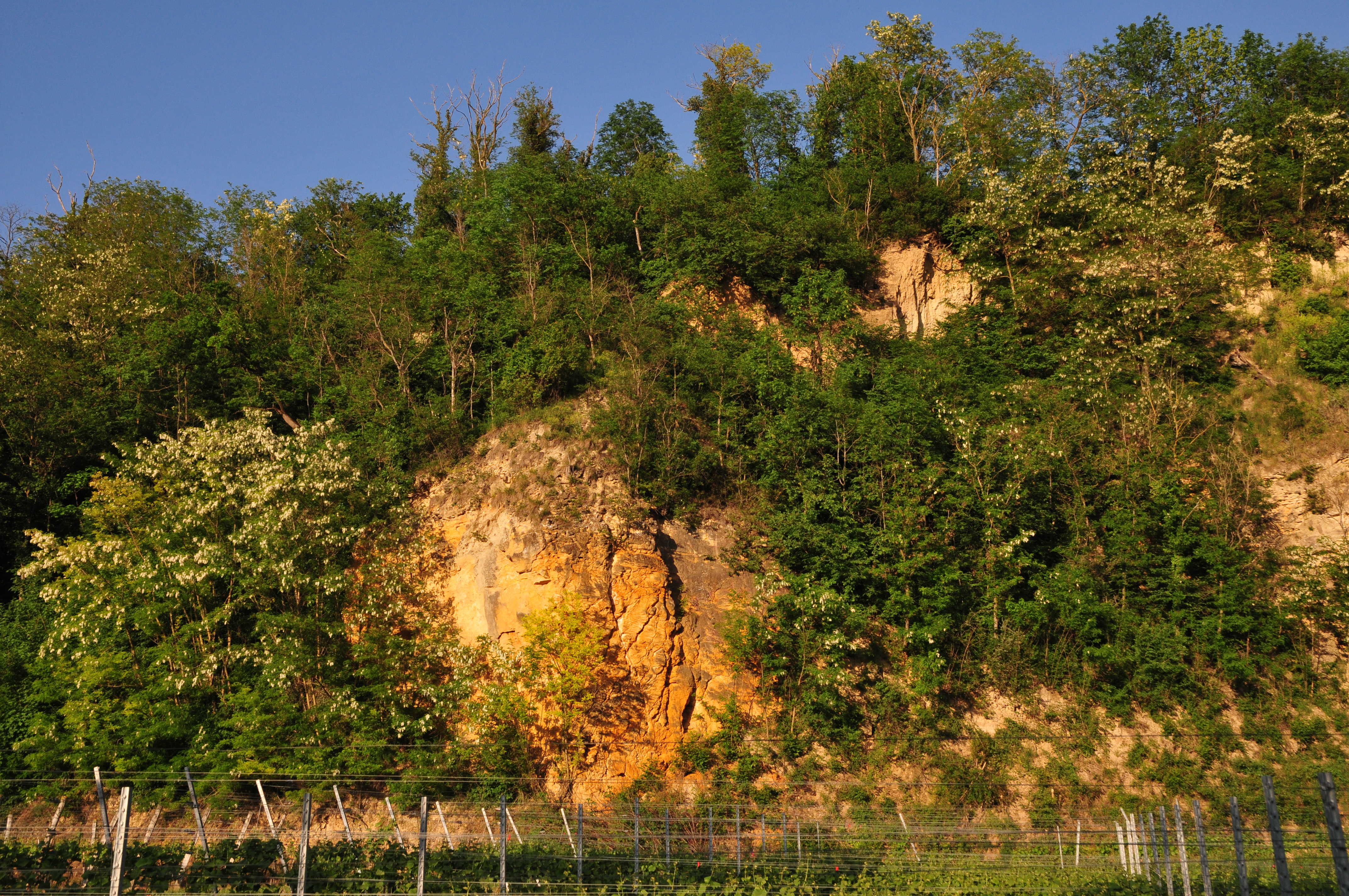

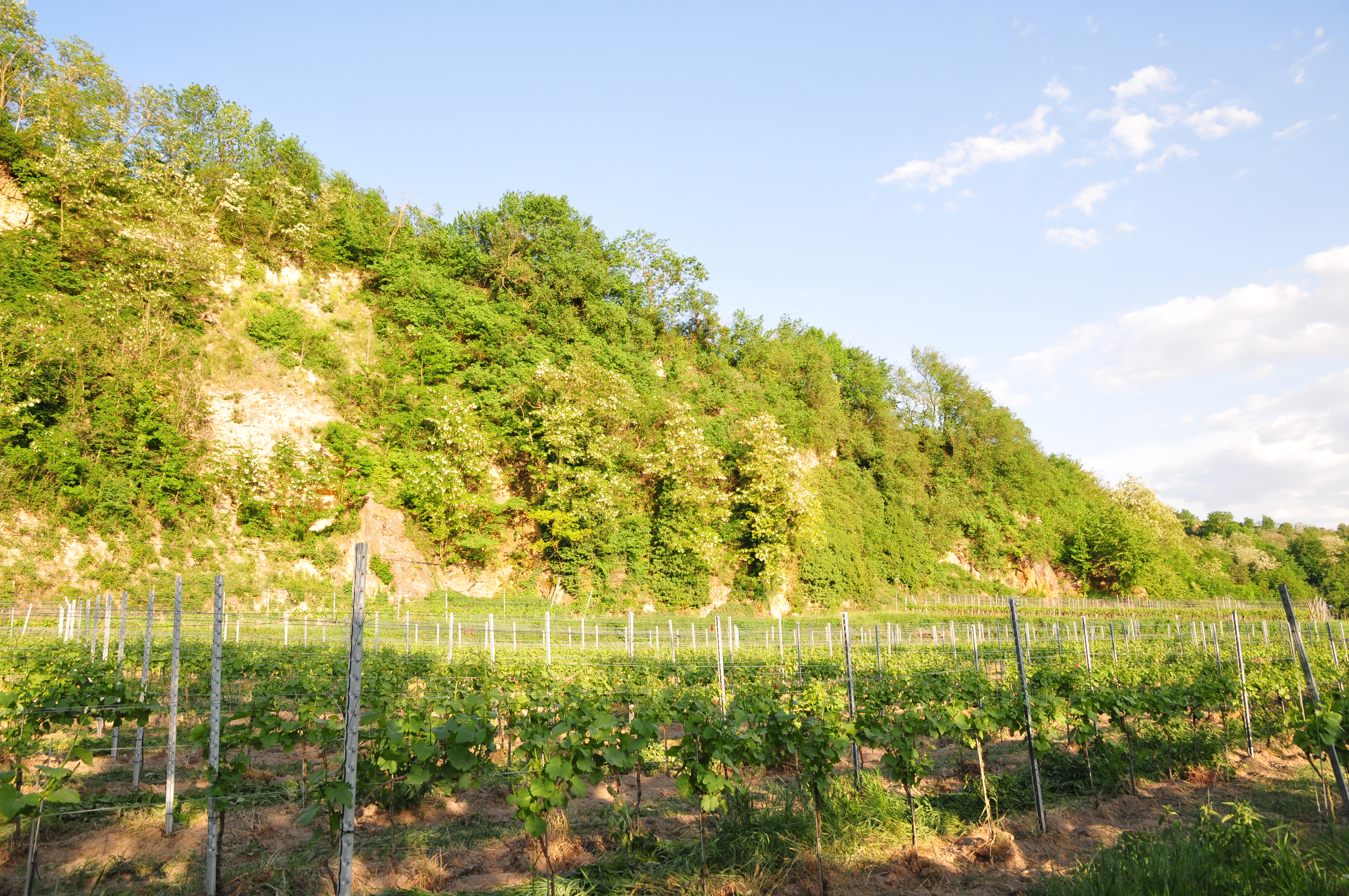

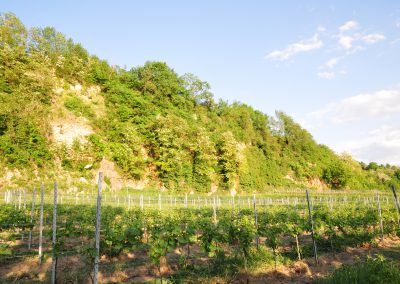

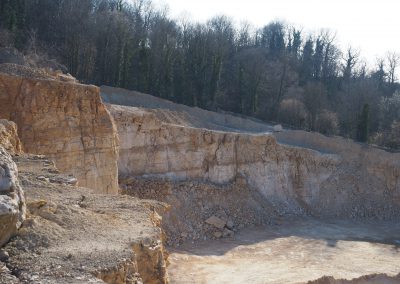

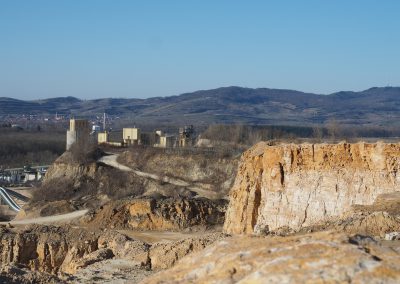

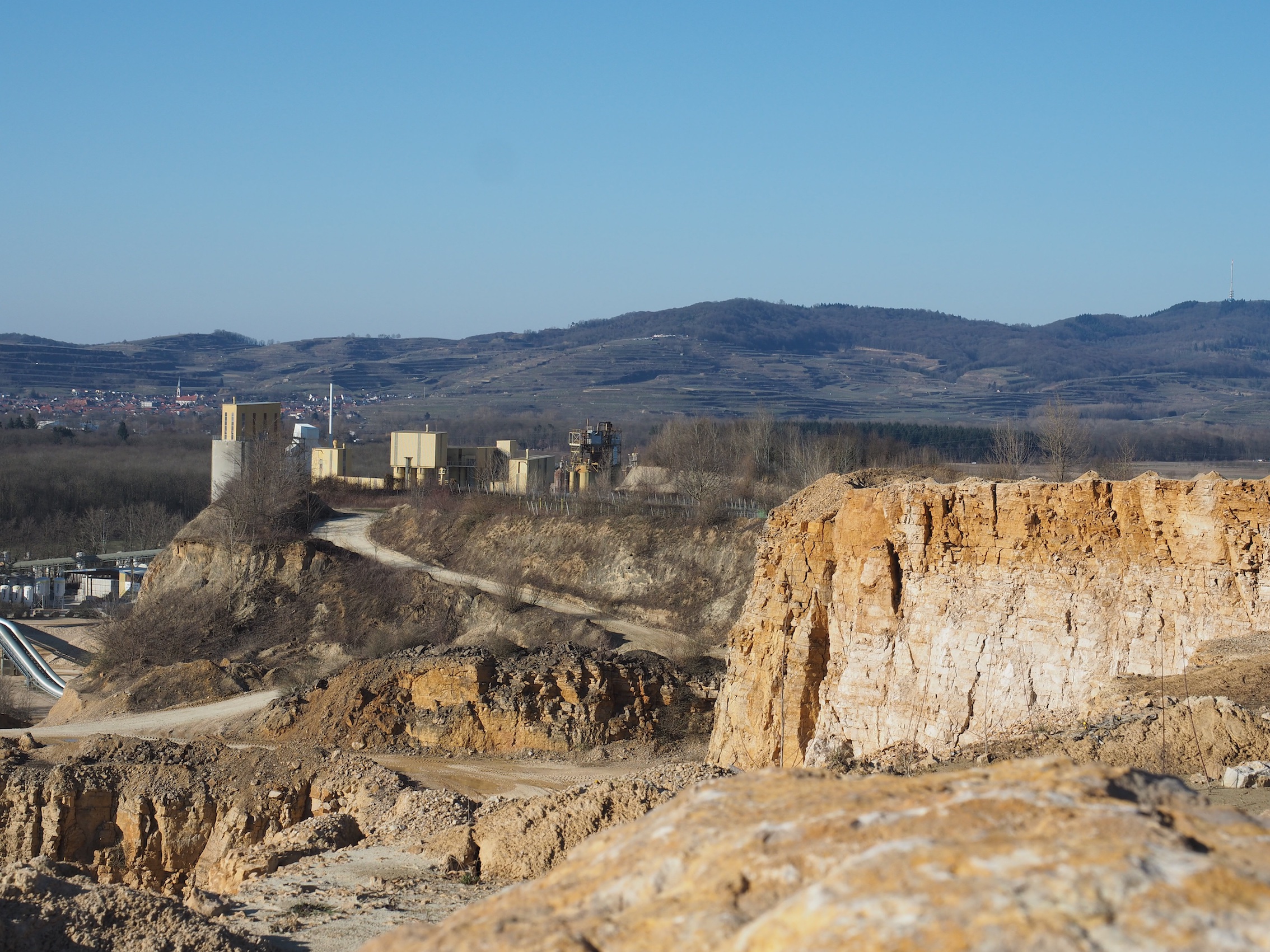

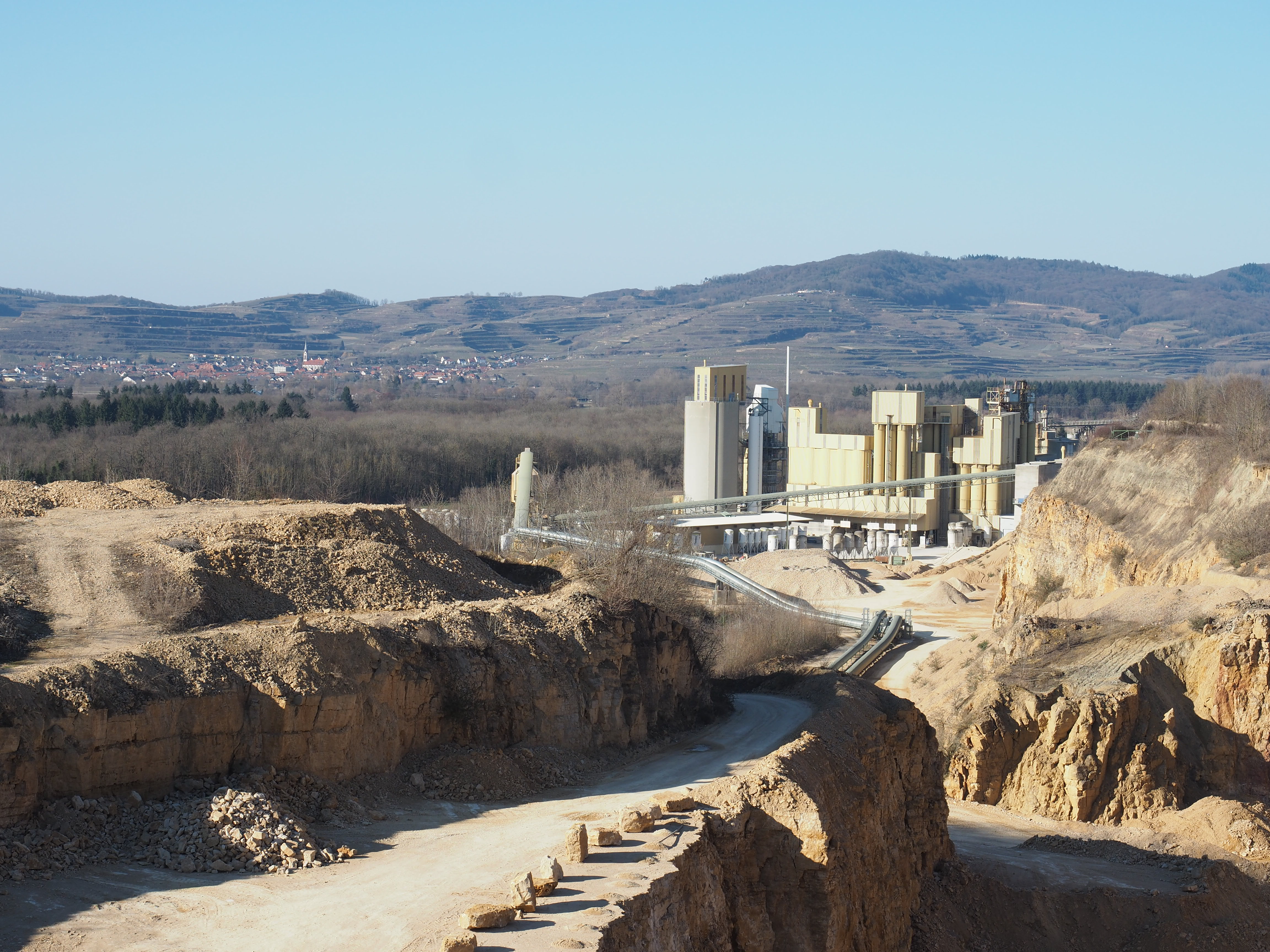

Steinbruch Merdingen – Ansicht von Westen

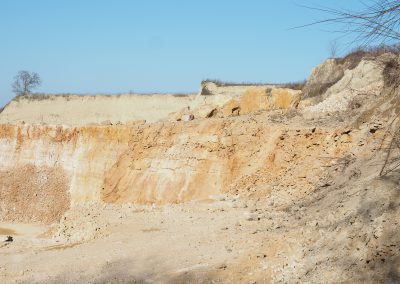

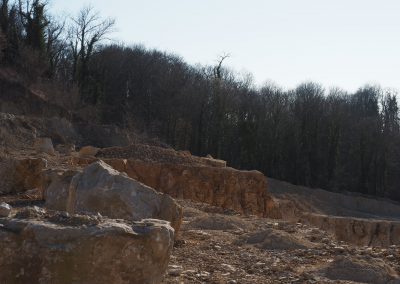

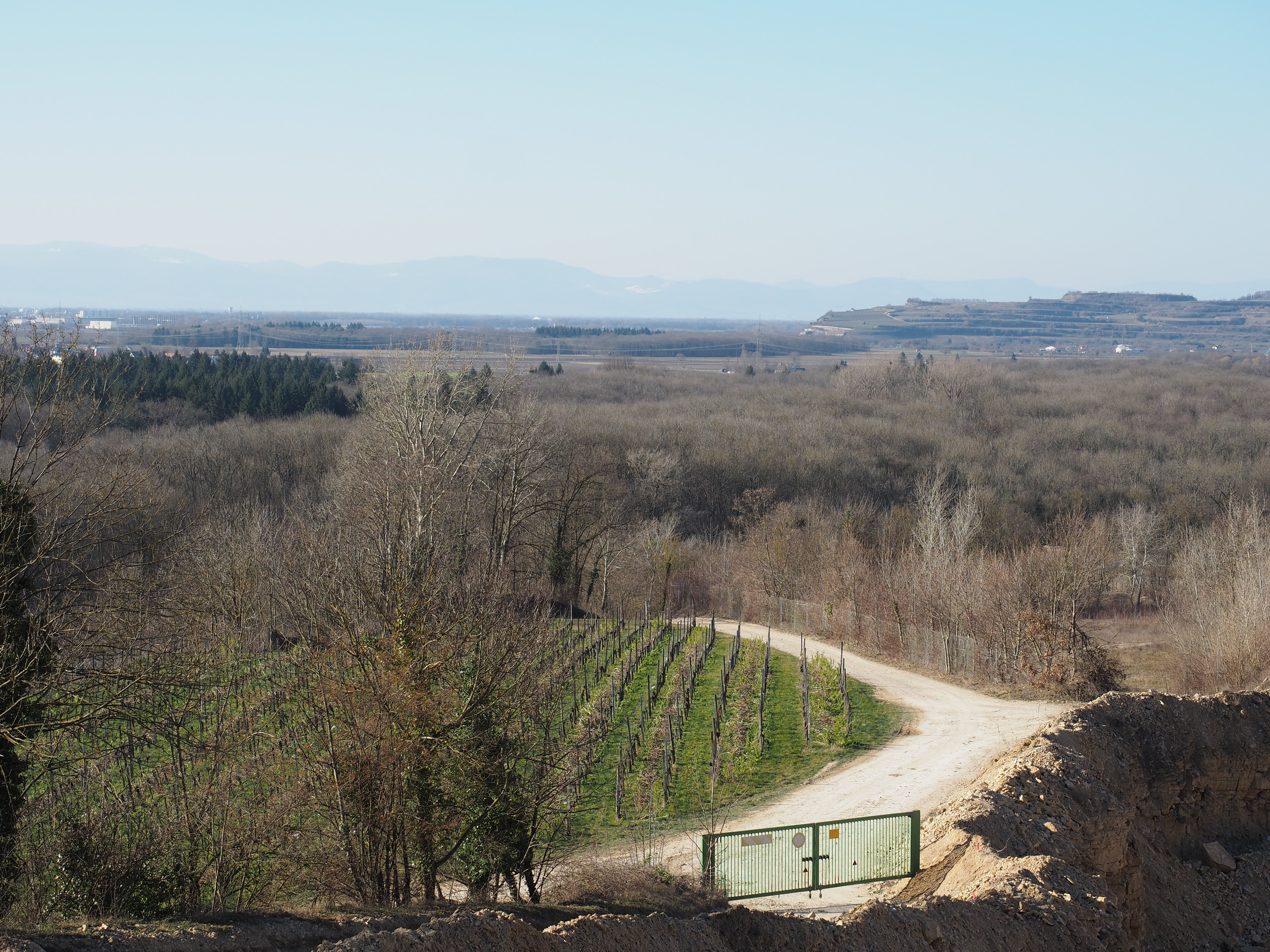

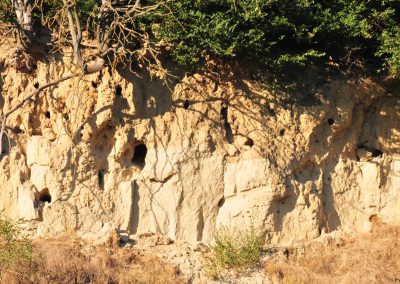

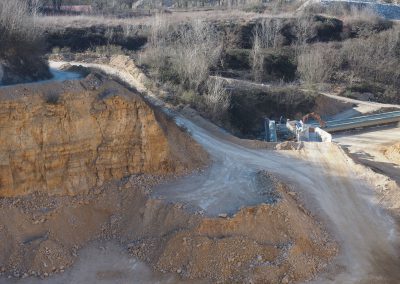

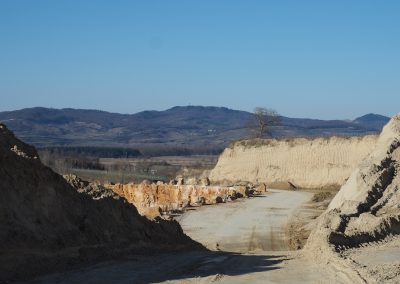

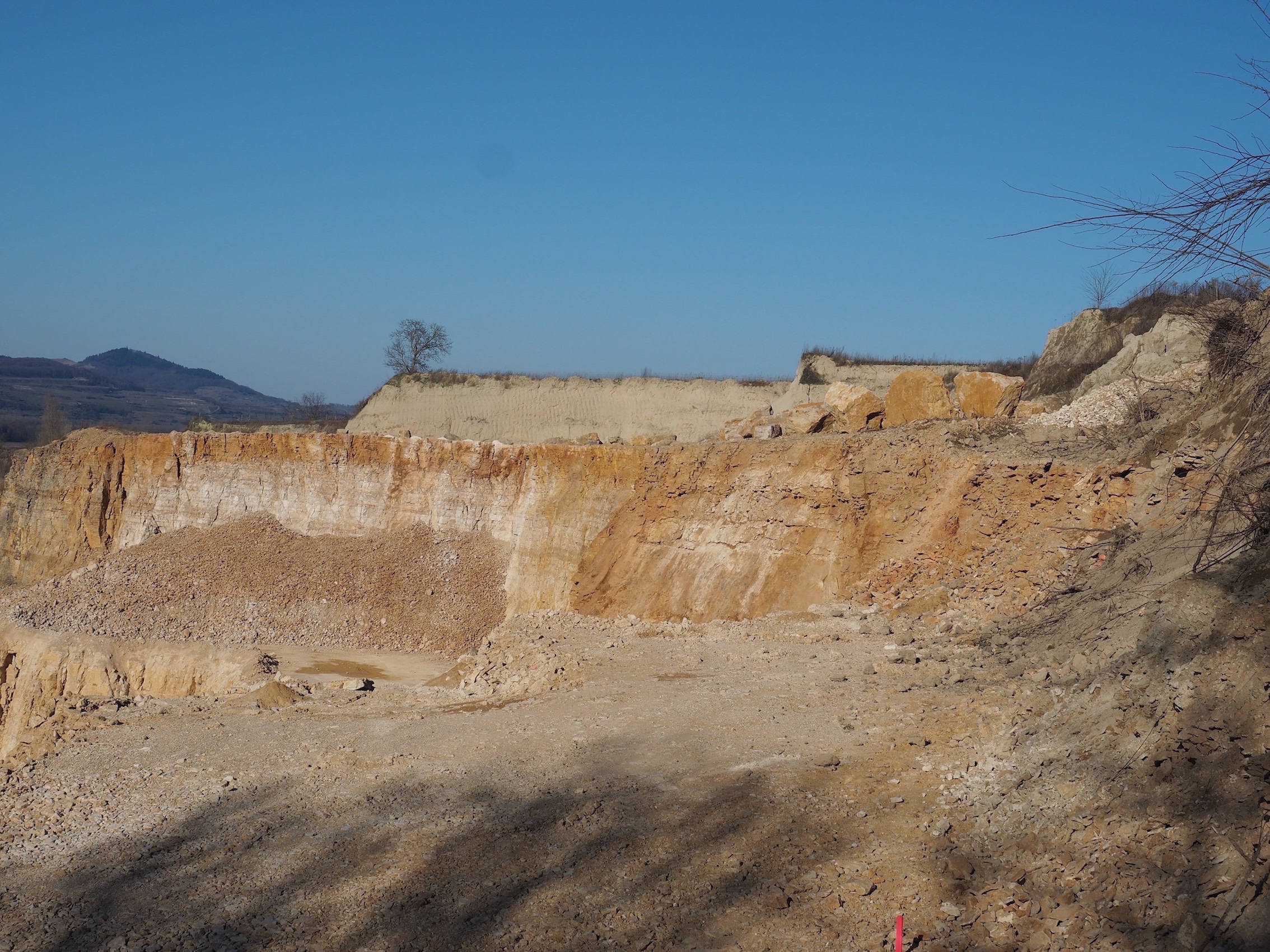

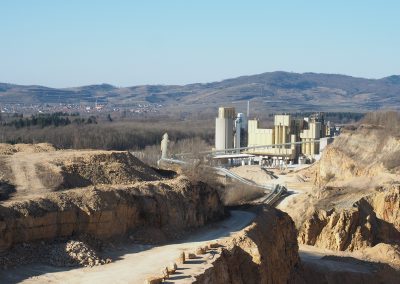

Der Steinbruch Merdingen könnte in wenigen Jahren so ähnlich aussehen, wenn die Erweiterungen in ähnlichem Tempo weitergehen und wenn die Pläne zum Regionalplan umgesetzt werden. Schon jetzt ist das große Ausmaß von z.B. Gündlingen, Breisach, Ihringen… deutlich zu sehen.

Die Abbaugeschwindigkeit scheint immer weiter zuzunehmen, der Hunger nach Rohstoffen wird immer größer: Die Größe des Steinbruchs könnte sich nahezu verdoppeln und natürlich nehmen dann Verkehr, Lärm und Staubimmissionen weiter zu und wertvolle, schützenswerte Landschaften und Artenvielfalt verschwinden für immer.

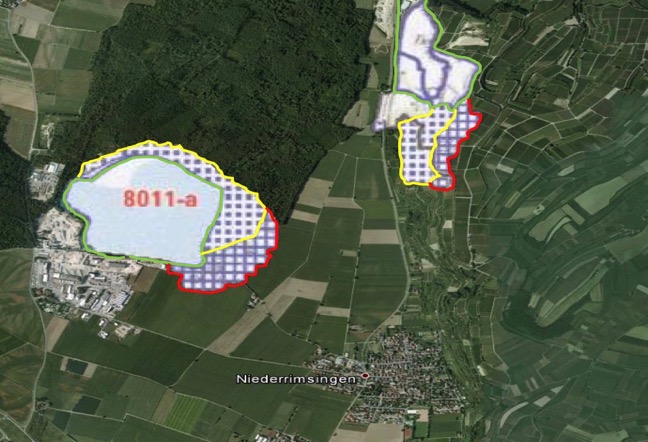

Im Anschluss findet Ihr eine Fotomontage, wie es in wenigen Jahren aussehen könnte und die Karte aus dem Regionalplan

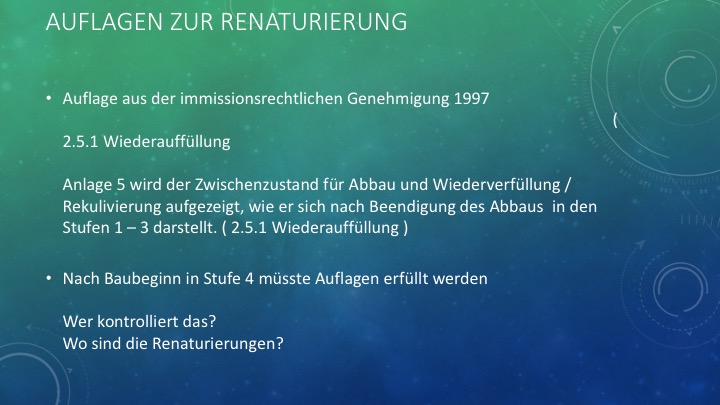

Auflagen für die Renaturierung

                                                                                                                                           (Auszug aus dem immissionrechtlichen Genehmigung 1997)

In dieser Genehmigung vom Landratsamt Breisgau Hochschwarzwald werden die Erweiterung des Steinbruchs und die Wiedernutzbarmachung der abgebauten Flächen geregelt.

Im Abschnitt 2.5.1 wird beschrieben, wie die Renaturierung und Wiedernutzbarmachung auszusehen hat. Die Fläche des Abbaugebietes wird in Stufen 1 -6 eingeteilt. Es wird beschrieben welche Maßnahmen zu treffen sind nach Beendigung des Abbaus in den Stufen1 – 3.

Der jetzige Abbau des Rohstoffes ist in der Stufe 4.

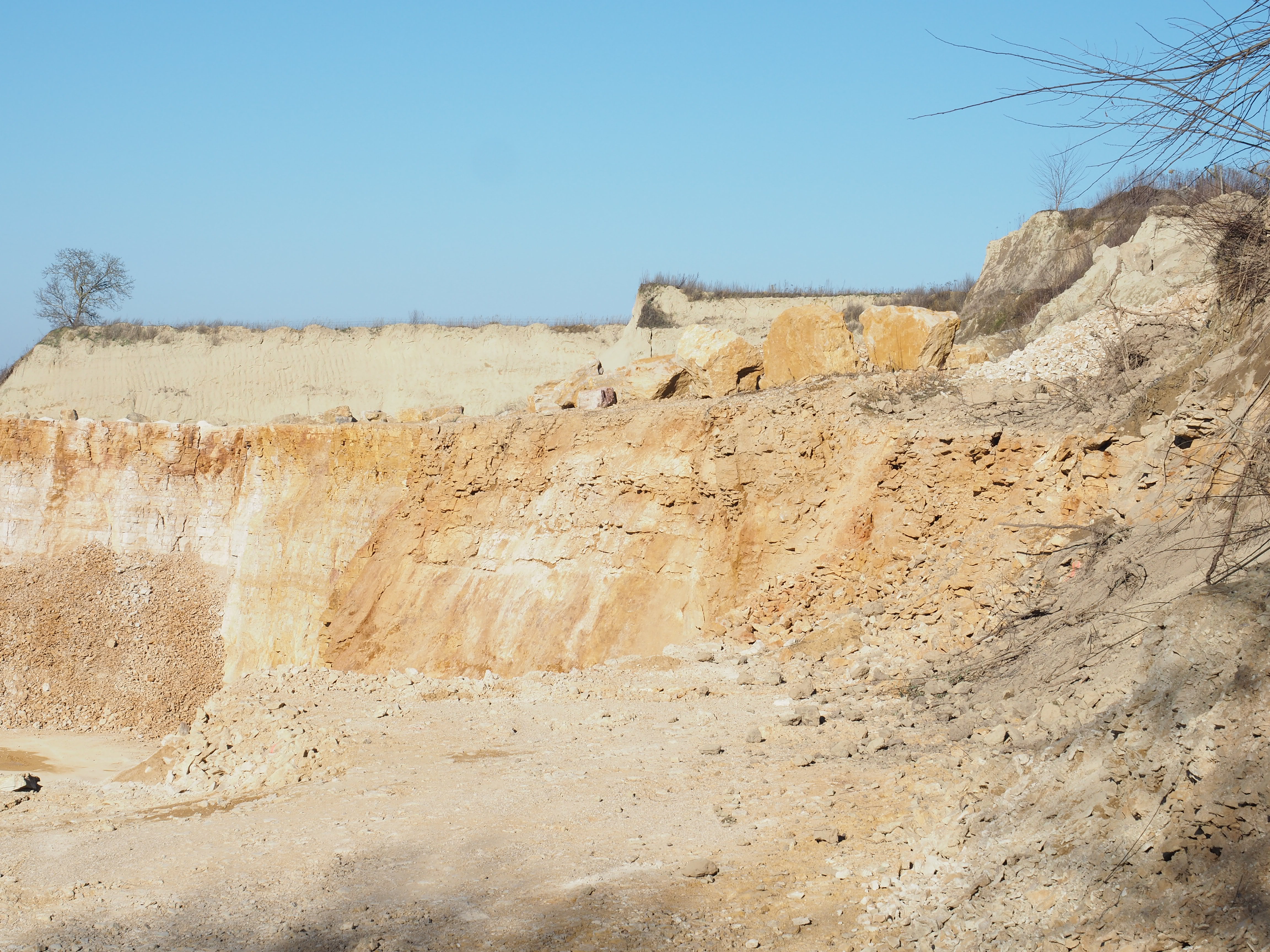

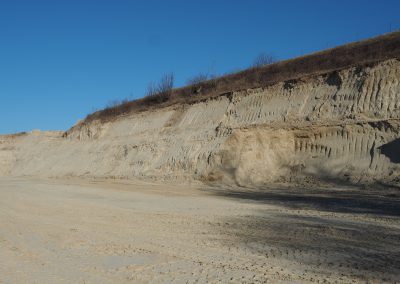

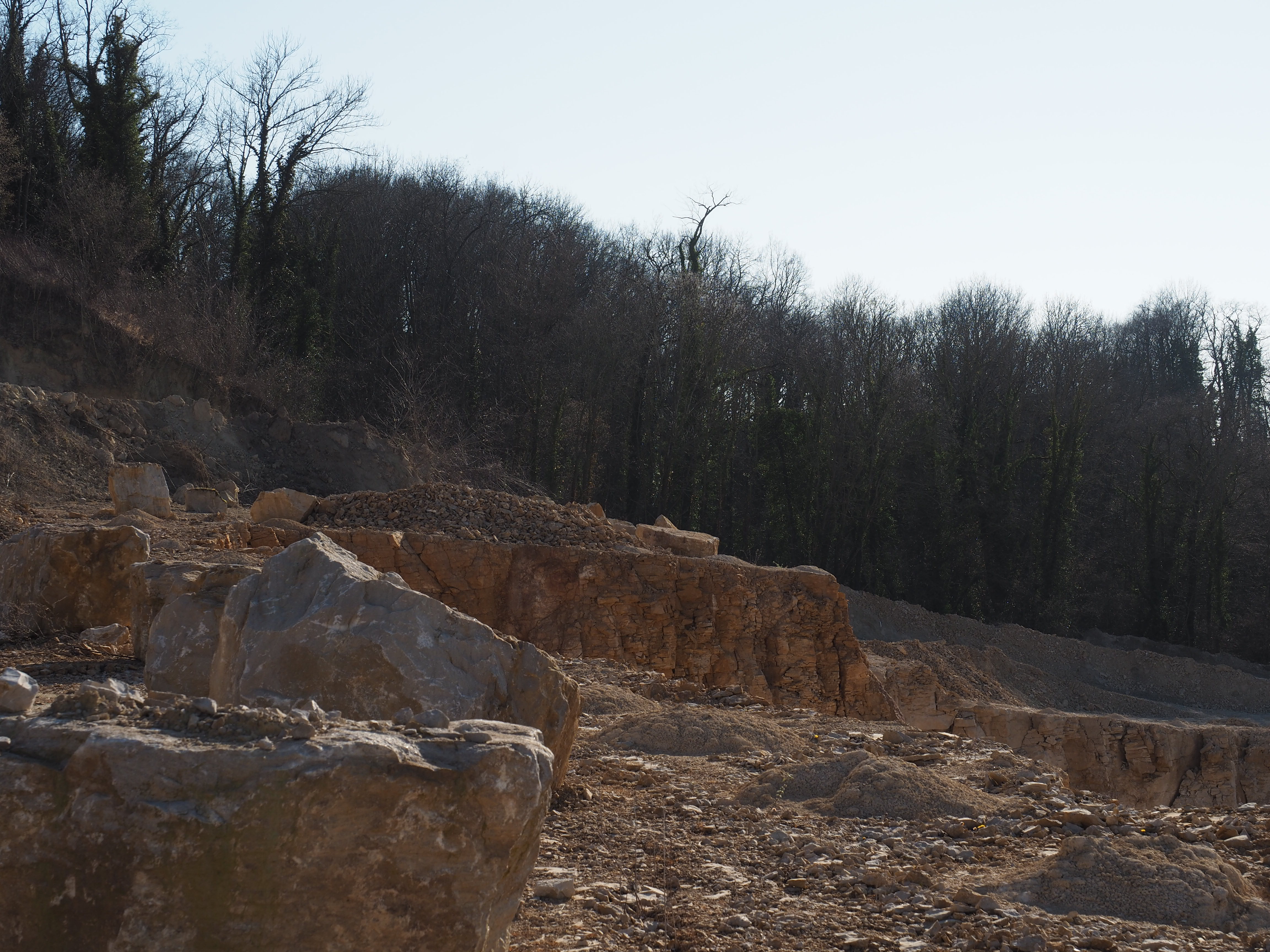

Es sind aber keinerlei Renaturierungsmassnahmen sichtbar oder durchgeführt. !!!!!

                                                                                                                                       Auszug aus dem immissionrechtlichen Genehmigung1997

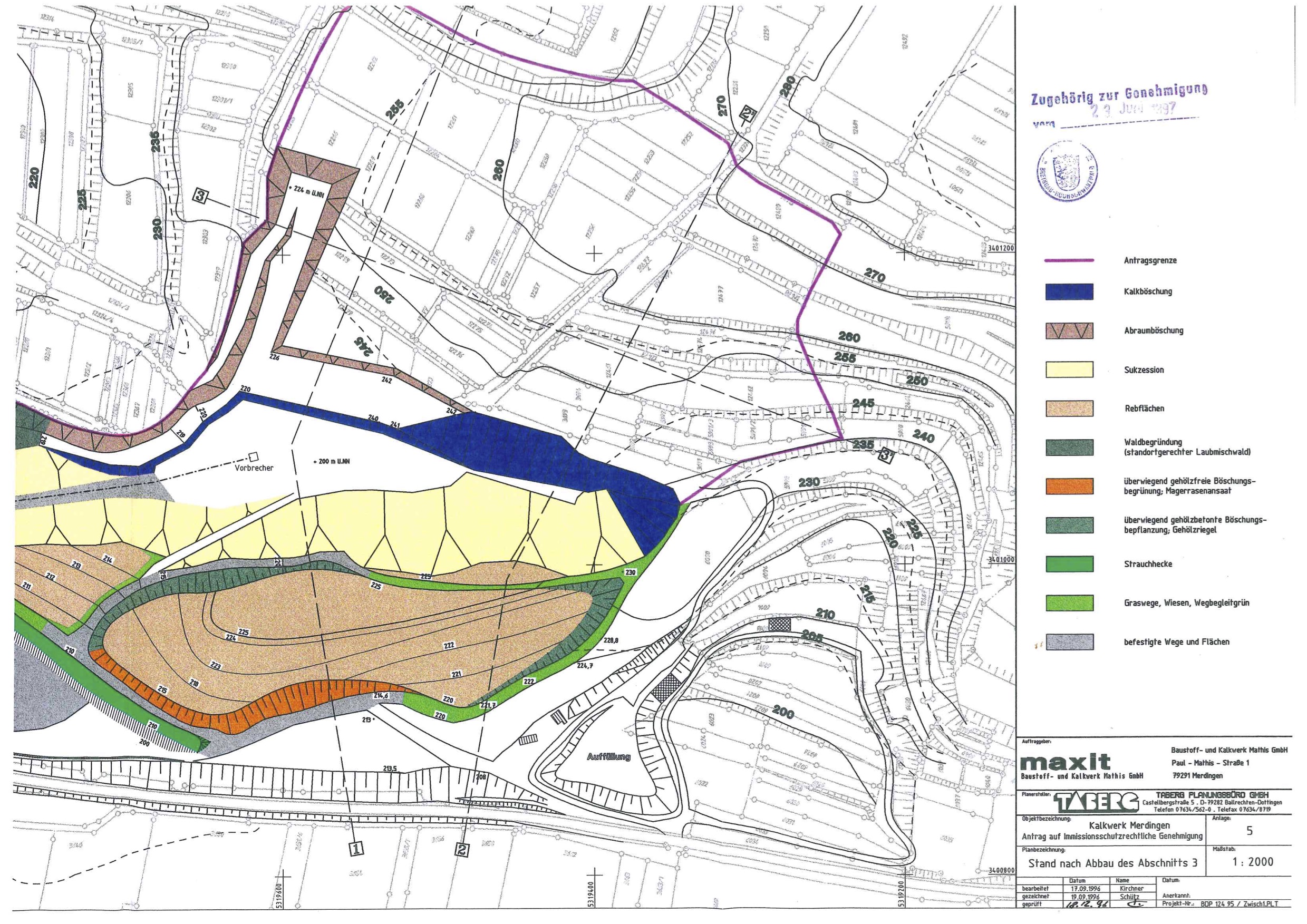

In der folgenden Karte werden Abbauabschnitte 1 -3, 4 dargestellt.

Wir befinden uns beim Kalkabbau in Abschnitt 4. In den Abschnitten 1 – 3 müssten Renaturierungsmaßnahmen durchgeführt werden.

Auflagen für die Renaturierung

( Auszug aus dem immissionrechtlichen Genehmigung1997)

In der folgenden  beiden Karten werden Maßnahmen zur Renaturierung im Abschnitt 1-3 dargestellt.
Ebenfalls die dazugehörende Legende dieser Karte, und die Darstellung wie Landschaft nach der Renaturierung aussehen soll.

Antragsgrenze                                                                                                                                                                                       Kalkböschung                                                                                                                                                                                    Abraumböschung                                                                                                                                                                                 Sukzession                                                                                                                                                                                            Rebflächen                                                                                                                                                                                   Waldbegründung ( Standortgerechter Laubmischwald )                                                                                                                   überwiegend gehölzfreie Böschungsbegrünung, Magerrasensaat                                                                                                   überwiegend gehölzbetonte Böschungsbepflanzung, Gehölzriegel                                                                                                  Strauchhecke                                                                                                                                                                                         Graswege, Wiesen, Wegbegleitgrün                                                                                                                                                        befestigte Wege und Flächen

Wir befinden uns mit dem Abbau in Abschnitt 4.

Keine der Renaturierungsmaßnahmen sind sichtbar oder wurden durchgeführt.

Auflagen für die Renaturierung

( Auszug aus dem immissionrechtlichen Genehmigung1997)

In der folgenden Karte werden Maßnahmen zur Abschlussrenaturierung,

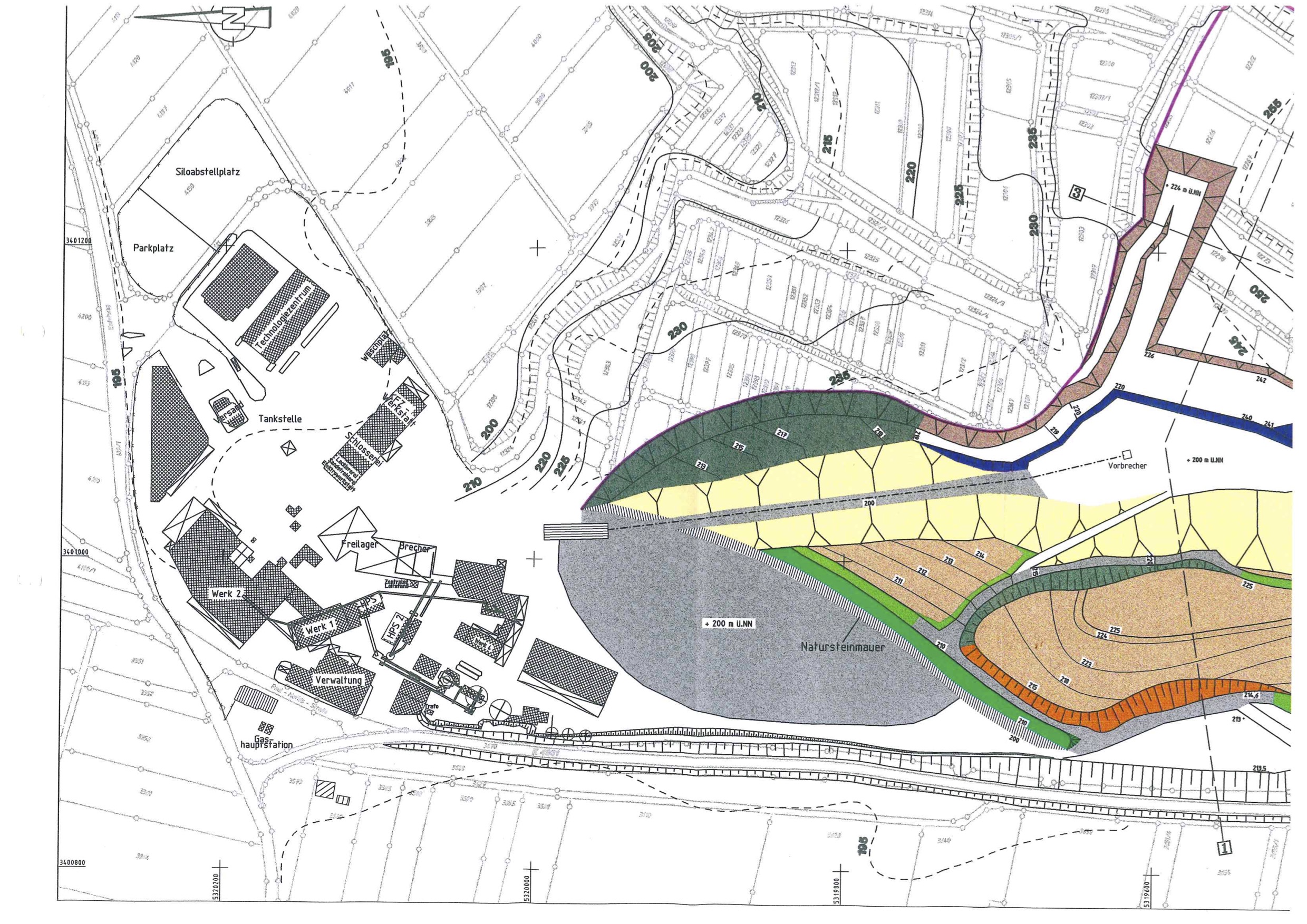

Auszug aus der Karte:1997_Antrag10_Rekultivierungskonzept_mit_Feuchtbiotop.

Legende:
Abbaugrenze
Bereich für ephemeren Gewässer und Röhrichtzonen ( Feuchtbiotop )                                                                                             überwiegend gehölzfreie Böschungsbegrünung, Magerrasensaat                                                                                                     überwiegend gehölzbetonte Böschungsbepflanzung, Gehölzriegel                                                                                             Steilwandbereich mit Pufferzonen, begrenzt mit Steinhaufen
Waldbegründung ( Standortgerechter Laubmischwald )
gestufter Waldmantel                                                                                                                                                                         Graswege, Wiesen, Wegbegleitgrün                                                                                                                                                  Rebflächen                                                                                                                                                                                        Strauchhecke                                                                                                                                                                                           beidseitig gestufte Hecke
befestigte Wege                                                                                                                                                                                 Mähgutlager                                                                                                                                                                                                 solitäre Obstbäume
